Tái khởi động sau 6 năm 'đắp chiếu', dự án nhiệt điện 30.000 tỷ vừa hoàn thành hạng mục then chốt

Dự án từng bị đình trệ trong nhiều năm do tổng thầu PM phải chấm dứt hợp đồng EPC vì bị cấm vận.


Theo thông tin từ Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam (Petrovietnam), đơn vị thi công vừa hoàn thành công tác đổ bê tông hạng mục ống khói của Dự án Nhà máy Nhiệt điện Long Phú 1, sớm hơn 9 ngày so với tiến độ kế hoạch. Đây là một trong những hạng mục kỹ thuật then chốt của dự án.

Hạng mục ống khói thuộc Gói thầu T26 – Cung cấp và thi công ống khói, do nhà thầu CRI Enerbility S.r.l (Italia)thực hiện, với thời gian triển khai là 461 ngày, dự kiến hoàn thành trong tháng 1/2027.

Nhà máy Nhiệt điện Long Phú 1 là dự án nguồn điện trọng điểm quốc gia, gồm 2 tổ máy với tổng công suất 1.200MW. Dự án sử dụng công nghệ lò hơi siêu tới hạn, đốt than phun; nhiên liệu chính là than nhập khẩu từ Indonesia hoặc Úc. Tổng mức đầu tư của dự án là 29.580 tỷ đồng, tương đương gần 1,6 tỷ USD.

Liên quan đến quá trình triển khai dự án, tháng 6/2010, Thủ tướng Chính phủ đã có văn bản đồng ý về nguyên tắc chỉ định thầu, theo đó Petrovietnam (PVN) được lựa chọn làm chủ đầu tư. Sau khi tiếp nhận nhiệm vụ, PVN đã tiến hành tìm kiếm và định hướng lựa chọn PTSC (PVS) làm tổng thầu EPC cho dự án.

Tuy nhiên, chỉ thời gian ngắn sau khi triển khai, do những diễn biến kinh tế không thuận lợi, dự án rơi vào tình trạng khó khăn khi tổng thầu không thu xếp được nguồn vốn.

Trước tình hình đó, PVN quyết định đề xuất phương án lựa chọn tổng thầu mới. Năm 2013, PTSC đã nỗ lực tìm kiếm đối tác và đạt được thỏa thuận với OJSC Power Machines (PM) và BTG để cung cấp thiết bị. Theo đó, một liên danh tổng thầu EPC mới được thành lập, do PM và BTG đứng đầu, PTSC là một thành viên.

Theo thỏa thuận, Power Machines cam kết chịu trách nhiệm thu xếp tối thiểu 80% giá trị hợp đồng EPC, thông qua các khoản vay tín dụng dài hạn với lãi suất cạnh tranh.

Tổng thầu OJSC Power Machines (PM) được thành lập từ năm 1857, với tên gọi ban đầu là Leningradsky. Đây là tập đoàn sản xuất khoảng 95% thiết bị cho các nhà máy nhiệt điện, thủy điện và điện hạt nhân tại Nga, với đội ngũ khoảng 58.000 chuyên gia, kỹ sư và công nhân lành nghề. Power Machines cũng từng tham gia một phần thiết kế và thi công Nhà máy Thủy điện Hòa Bình tại Việt Nam.

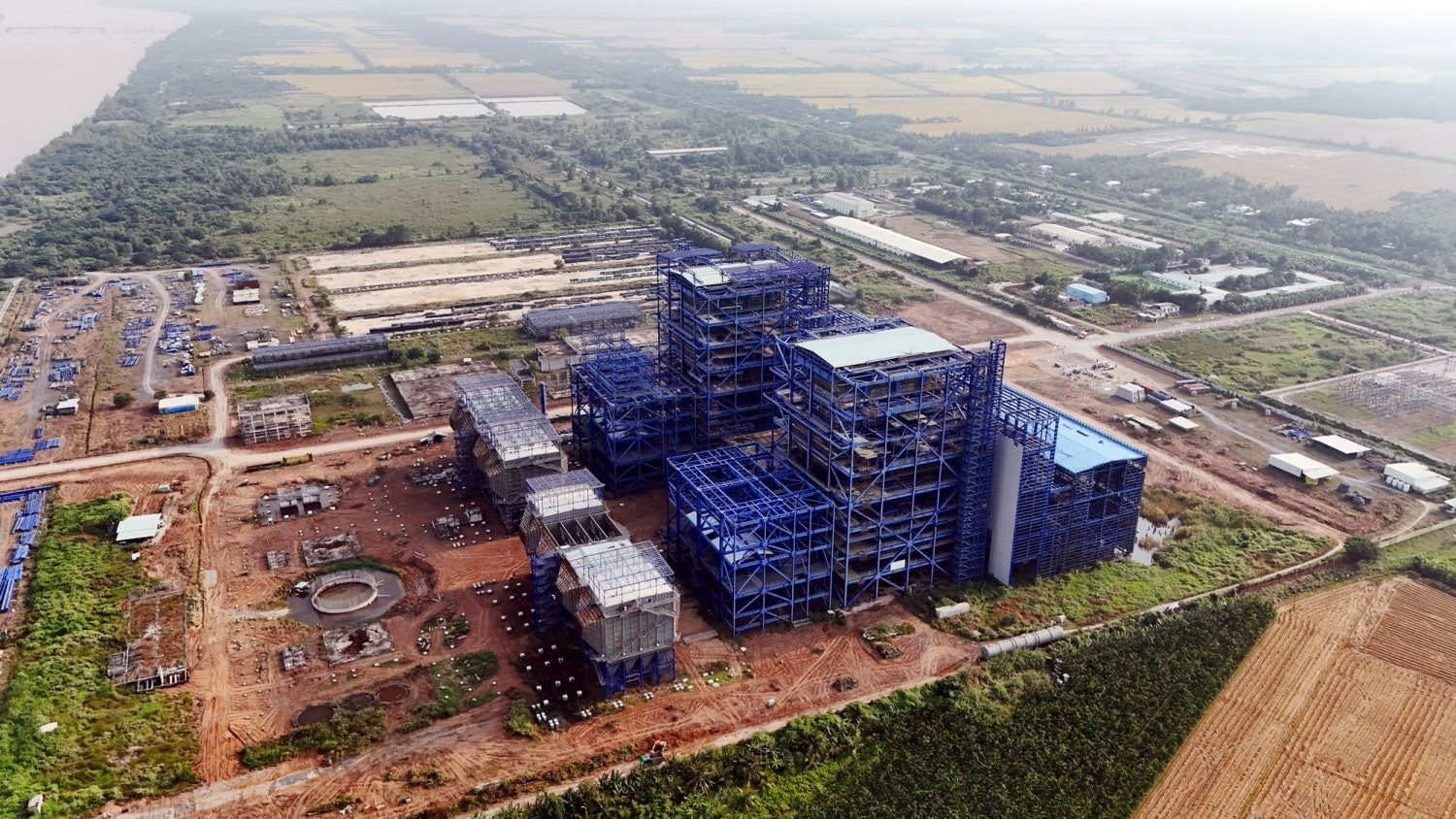

Dự án nhà máy nhiệt điện Long Phú 1. Ảnh Petrovietnam
Tuy nhiên, khó khăn tiếp tục phát sinh. Khoảng năm 2018, dự án bắt đầu đình trệ. Đến năm 2019, tổng thầu Power Machines chính thức có văn bản thông báo chấm dứt hợp đồng EPC do bị cấm vận, khiến tập đoàn này không thể mua được tuabin từ nhà thầu phụ Mỹ – thiết bị được xem là “trái tim” của nhà máy.

Đáng chú ý, ngừng thi công khiến dự án bị đình trệ, PM sau đó đệ đơn lên Trọng tài quốc tế SIAC kiện PVN yêu cầu thanh toán tiền. Theo lý lẽ của PM, thì việc bị cấm vận là 'bất khả kháng'. SIAC tuyên PVN phải trả PM 300 triệu USD.


PVN phản đối, cho rằng Hội đồng xét xử đã mất tính khách quan và công bằng, sau đó kháng án lên Toà án Singapore. Tháng 10/2025 vừa qua Toà phúc thẩm đã ban hành bản án, khép lại giai đoạn quan trọng của vụ kiện kéo dài nhiều năm này.

Theo bản án, Tòa Phúc thẩm đã hủy phán quyết trọng tài của Trung tâm Trọng tài Quốc tế Singapore (SIAC) về việc buộc PVN phải trả hơn 300 triệu USD cho PM, đồng thời bác bỏ quyết định của Tòa Cấp cao Singapore trước đó về việc hoàn trả vụ việc cho Hội đồng trọng tài xem xét lại. Tòa cũng chấp thuận xem xét lại yêu cầu phản tố đòi 2,69 tỷ USD của PVN – vốn từng bị bác bỏ trước đây.
Dự án nhà máy nhiệt điện Long Phú 1. Ảnh Petrovietnam
Với quyết tâm đưa dự án về đích, Petrovietnam đã tái khởi động Dự án Nhiệt điện Long Phú 1, đặt mục tiêu vận hành nhà máy trong năm 2027.

Hiện nay, trên công trường, nhiều hạng mục quan trọng đang dần được hoàn thiện, trong đó việc hoàn thành đổ bê tông ống khói là minh chứng rõ nét cho tiến độ phục hồi của dự án.

Theo kế hoạch, đến tháng 8/2026, hạng mục lắp đặt áp lực lò hơi cho cả hai tổ máy sẽ hoàn tất. Giai đoạn từ tháng 2/2026 đến tháng 7/2027 sẽ hoàn thành lắp đặt tuabin – máy phát cho tổ máy 1 và tổ máy 2. Các hệ thống phụ trợ khác cũng dự kiến hoàn thành lắp đặt trong năm 2026. Đến khoảng tháng 9/2027, tổ máy 1 sẽ được đốt lửa, tiếp đó là tổ máy 2, tiến hành thông thổi ống lò và phát điện.
